防災支援基地整備(江府町)

原子力防災支援基地の概要

 鳥取県では、万が一の原子力災害に必要となる資機材等を保管管理する拠点の整備を進めており、県内2箇所目となる防災支援基地の整備を進めています。
(1)平時における運用

  • 資機材を一括かつ集中管理することにより管理の効率化と質の向上が期待できる。
  • 訓練等で使用した資機材の点検、整備、補修等を行うとともに、自治体職員や民間事業者が行う各種資機材の展開訓練など、研修の場として活用する。
  • 住民への原子力資機材に係る広報・啓発施設として利用する。

(2)緊急時における運用

  • 機動展開方式とし、避難準備の段階で、予め拠点において一括管理されている避難退域時検査資機材について、避難計画に基づく輸送業者への指示により計画場所に事前輸送し、検査会場を速やかに開設する。
  • コンテナ化により、緊急輸送に加え、天候に影響されず輸送及び配置できる。
  • 避難退域時検査会場の開設及び運営のための推進拠点並びに後方支援拠点となる。また、他地域から支援・融通される避難退域時検査資機材等の受入・集積拠点として機能する。
  • 住民の避難後は、避難地域における物資等の受入、集積及び配送の支援拠点となる。

建設予定概要

 位 置:江府町美用地内(江府町防災基地 敷地の一部)
 面 積:約535平方メートル
 構 造:鉄骨造
 用 途:保管倉庫
 収容量:避難退域時検査会場1会場分資機材(10ftコンテナ:9基)

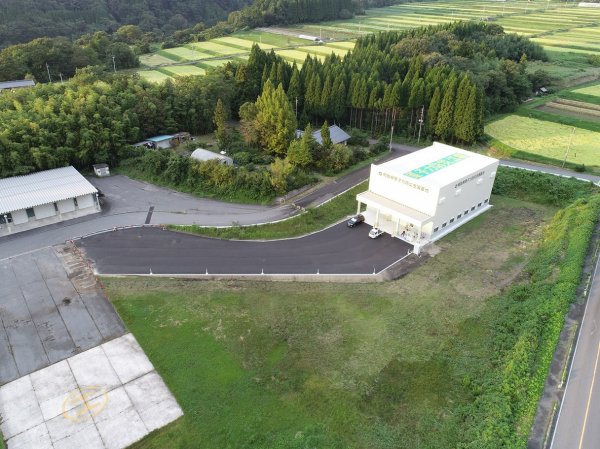

工事進捗状況(2023年9月30日時点) 進捗率100%


【建物】
・中軽量棚設置完了

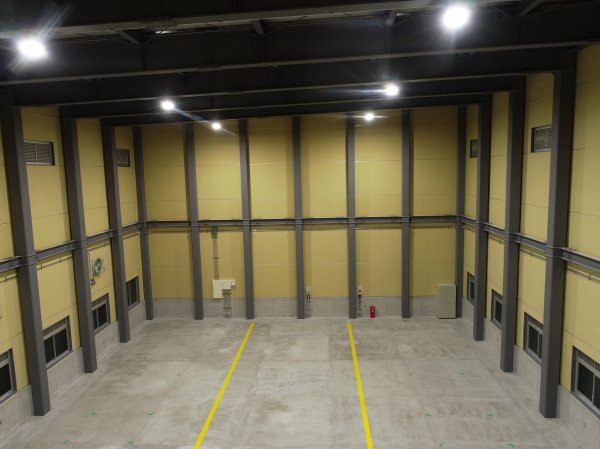

・ラインテープ完了
・美装完了
【外構】
・舗装工事完了
・ユニットおよびその他工事 スノーポール基礎・館銘板完了

工事進捗状況(2023年9月19日時点) 進捗率98%

<今後の予定>
・野建看板設置
・内部中軽量棚設置
・内部ラインテープ貼り
・仮設撤去

工事進捗状況(2023年9月4日時点) 進捗率92%

【建物】
・左官工事 外部手洗い防水モルタル仕上げ
・塗装工事 外部腰壁塗装
・ユニットおよびその他工事 外部コーナーガード設置
【外構】
・舗装工事 鋤取り、敷き均し、残土処分
・ユニットおよびその他工事 コンクリート縁石・スノーポール基礎敷設、館銘板基礎


工事進捗状況(2023年8月21日時点) 進捗率85%

・今週から本格的に外構工事開始

工事進捗状況(2023年8月8日時点) 進捗率77.2%

・外壁、樋工事の完了
・内部の電気設備工事として配管・配線作業施工中

工事進捗状況(2023年7月25日時点) 進捗率74.3%

・外壁工事(外壁角波張り)・塗装工事(屋根文字塗装)
・内装工事(内部プラスターボード張り) 施工中


工事進捗状況(2023年7月3日時点) 進捗率59.72%

・今週から屋根工事の開始、サッシ・シャッターの取付完了予定

工事進捗状況(2023年6月19日時点) 進捗率38.1%

・鉄骨建方施工中

工事進捗状況(2023年6月5日時点)

・基礎・地中梁埋戻し完了
・外周部の桝・U字側溝据付前の床付作業、土間下砕石敷き施工中


工事進捗状況(2023年5月22日時点)

・基礎地中梁 鉄筋工事終了
・型枠工事施工中

参考
