防災支援基地整備(江府町)

トップページ > 島根原子力発電所に関すること > 原子力防災資機材 > 防災支援基地整備(江府町)

原子力防災支援基地の概要

 鳥取県では、万が一の原子力災害に必要となる資機材等を保管管理する拠点の整備を進めており、県内2箇所目となる防災支援基地の整備を進めています。
(1)平時における運用

(2)緊急時における運用


建設予定概要

 位 置:江府町美用地内(江府町防災基地 敷地の一部)
 面 積:約535平方メートル
 構 造:鉄骨造
 用 途:保管倉庫
 収容量:避難退域時検査会場1会場分資機材(10ftコンテナ:9基)

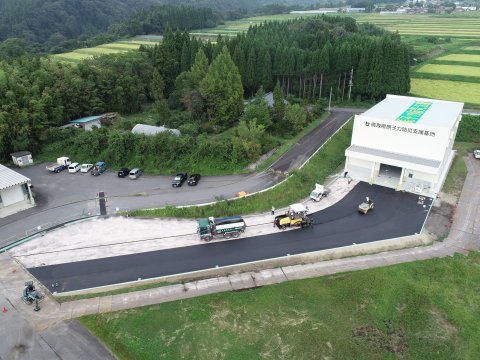

工事進捗状況(2023年9月30日時点) 進捗率100%

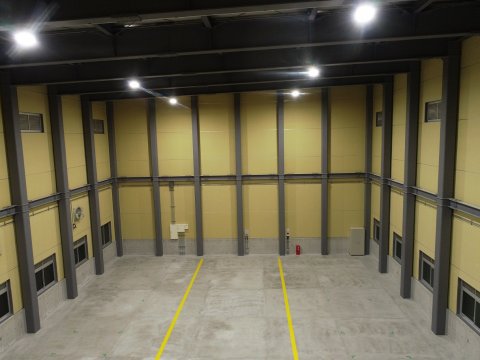

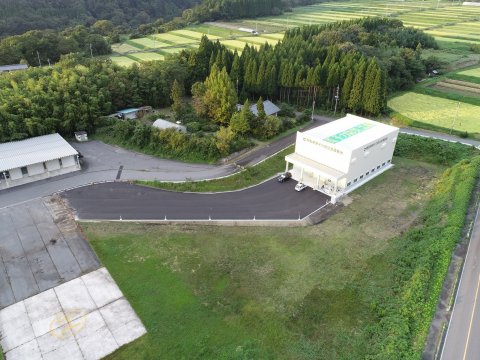

完成

完成
【建物】
・中軽量棚設置完了
・ラインテープ完了
・美装完了
【外構】
・舗装工事完了
・ユニットおよびその他工事 スノーポール基礎・館銘板完了

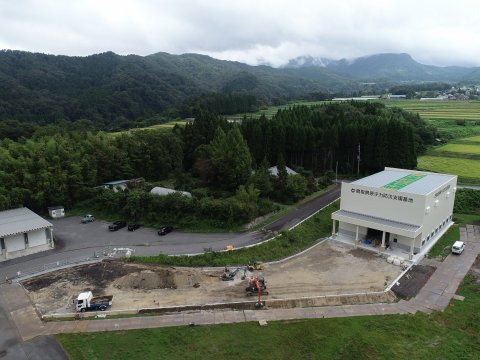

工事進捗状況(2023年9月19日時点) 進捗率98%

現在の様子
<今後の予定>
・野建看板設置
・内部中軽量棚設置
・内部ラインテープ貼り
・仮設撤去

工事進捗状況(2023年9月4日時点) 進捗率92%

現在の様子
【建物】
・左官工事 外部手洗い防水モルタル仕上げ
・塗装工事 外部腰壁塗装
・ユニットおよびその他工事 外部コーナーガード設置
【外構】
・舗装工事 鋤取り、敷き均し、残土処分
・ユニットおよびその他工事 コンクリート縁石・スノーポール基礎敷設、館銘板基礎

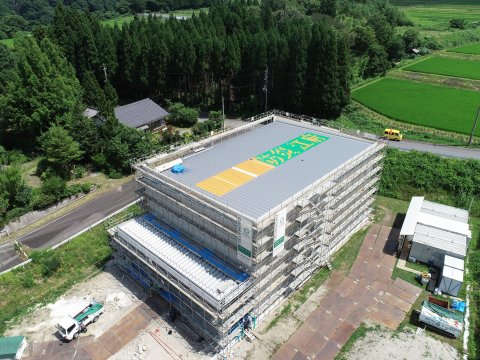

工事進捗状況(2023年8月21日時点) 進捗率85%

現在の様子
・今週から本格的に外構工事開始

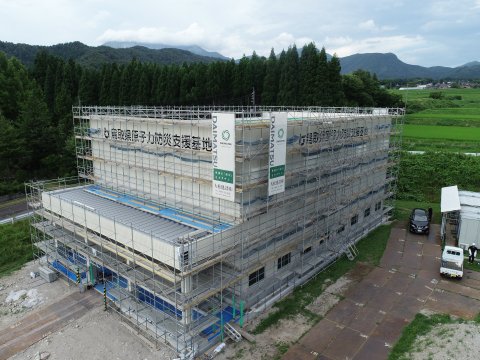

工事進捗状況(2023年8月8日時点) 進捗率77.2%

現在の様子
・外壁、樋工事の完了
・内部の電気設備工事として配管・配線作業施工中

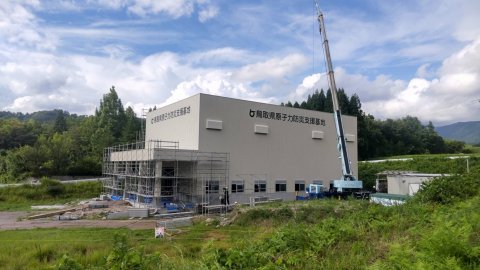

工事進捗状況(2023年7月25日時点) 進捗率74.3%

現在の様子
・外壁工事(外壁角波張り)・塗装工事(屋根文字塗装)
・内装工事(内部プラスターボード張り) 施工中


工事進捗状況(2023年7月3日時点) 進捗率59.72%

7月3日地点
・今週から屋根工事の開始、サッシ・シャッターの取付完了予定

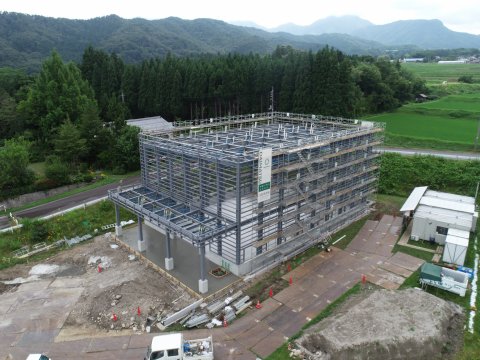

工事進捗状況(2023年6月19日時点) 進捗率38.1%

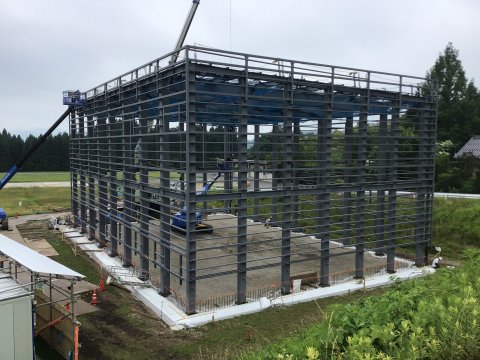

6月19日地点
・鉄骨建方施工中

工事進捗状況(2023年6月5日時点)

6月5日地点

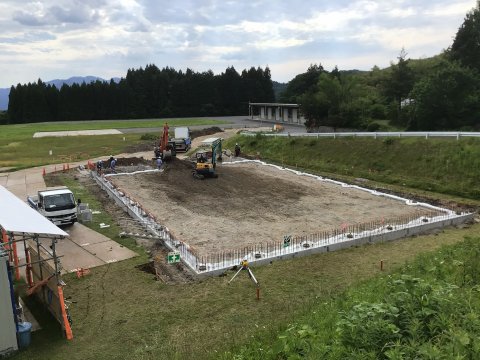

・基礎・地中梁埋戻し完了
・外周部の桝・U字側溝据付前の床付作業、土間下砕石敷き施工中


工事進捗状況(2023年5月22日時点)

5月22日地点

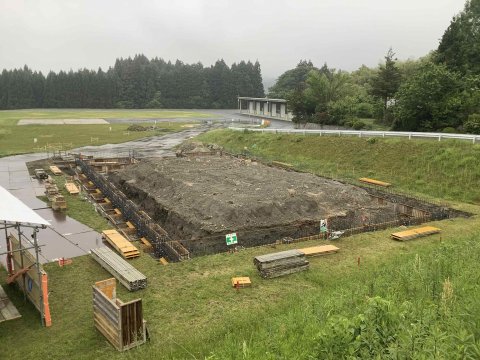

・基礎地中梁 鉄筋工事終了
・型枠工事施工中

参考

鳥取市松原地内に建設した1箇所目となる原子力防災支援基地
